Строительство частного дома не всегда удаётся организовать без остановок. Поставка бетона может задержаться, погодные условия — измениться, а бюджет — потребовать переноса части работ на следующий сезон. В таких ситуациях возникает закономерный вопрос: можно ли заливать фундамент частями и насколько безопасны перерывы между этапами строительства?

Ответ зависит от того, на какой стадии остановлены работы, какой тип фундамента используется и предусмотрено ли разделение бетонирования проектом. Одно дело — сделать паузу после подготовки основания или завершения монолитных работ. Совсем другое — прервать заливку конструкции, которая должна воспринимать нагрузки как единое целое.

Разберём, когда поэтапное строительство фундамента допустимо, как правильно организовать технологические перерывы, что происходит с бетоном при длительной остановке и как подготовить готовый фундамент к зиме.



фундамент поэтапно

ошибки при устройстве опалубкиЧитайте также:

Ошибки при устройстве опалубки, которые

могут привести к деформации конструкции



Коротко: можно ли заливать фундамент частями

Заливать фундамент в несколько этапов можно, но не во всех случаях. Для монолитных железобетонных конструкций расположение рабочих швов, последовательность укладки бетонной смеси и способы соединения участков должны соответствовать проектным решениям. Если бетонирование прерывается после начала схватывания ранее уложенного бетона, продолжать работы как обычную непрерывную заливку уже нельзя.

При этом строительство фундамента поэтапно — более широкое понятие. Подготовку участка, земляные работы, армирование, бетонирование и гидроизоляцию обычно выполняют последовательно, с необходимыми технологическими интервалами. После завершения устройства фундамента строительство дома также можно отложить, если обеспечить сохранность конструкции и грунтового основания.



Можно ли заливать фундамент частями и от чего это зависит

Монолитный железобетонный фундамент предназначен для передачи нагрузок от здания на грунтовое основание. Его надёжность определяется не только характеристиками бетона и арматуры, но и тем, насколько правильно организована совместная работа всех элементов конструкции.

При непрерывном бетонировании свежие порции бетонной смеси укладываются и уплотняются в пределах допустимых технологических интервалов. Это позволяет сформировать конструкцию без непредусмотренных границ между затвердевшими и вновь укладываемыми участками.

При поэтапной заливке ситуация сложнее. На границе ранее уложенного и нового бетона может образоваться рабочий шов. Его расположение и устройство должны обеспечивать передачу усилий между участками железобетонной конструкции.

На возможность разделения работ влияют несколько факторов:

  • Тип фундамента. Монолитная плита, ленточный фундамент и свайно-ростверковая конструкция имеют разные особенности работы под нагрузкой.
  • Конструктивная схема. Значение имеют размеры фундамента, расположение несущих стен, распределение нагрузок и наличие сопряжений.
  • Армирование. Необходимо обеспечить предусмотренную проектом непрерывность, анкеровку и соединение арматуры.
  • Расположение рабочих швов. Границы между этапами бетонирования нельзя выбирать исключительно по удобству рабочих.
  • Характеристики бетонной смеси. Подвижность, сохраняемость удобоукладываемости и сроки схватывания влияют на организацию заливки.
  • Условия производства работ. Температура воздуха, осадки, ветер и возможности доставки бетона могут изменять допустимые технологические интервалы.

Например, желание разделить заливку фундаментной плиты на два дня из-за ограниченного бюджета не означает, что конструкцию можно произвольно поделить пополам. Сначала необходимо определить, допускает ли проект такое решение и какие мероприятия потребуются для устройства рабочего шва.



Какие этапы устройства фундамента можно выполнять с перерывами

Не каждый перерыв в строительстве связан с нарушением технологии. Более того, некоторые операции требуют определённой последовательности и технологических интервалов. Рассмотрим основные этапы устройства монолитного фундамента.

Подготовка участка и земляные работы

Расчистку территории, организацию подъездов, разметку и подготовительные мероприятия можно выполнять в разные дни. Однако после разработки котлована или траншей длительная остановка уже может повлиять на состояние основания. Открытый грунт подвергается воздействию осадков, поверхностных вод и температурных изменений. При неблагоприятных условиях возможно размягчение основания, осыпание стенок выемки или промерзание грунта.

Поэтому график земляных работ желательно согласовывать со сроками последующих операций. Если перерыв неизбежен, необходимо предусмотреть защиту подготовленного основания.

Устройство подстилающих слоёв, опалубки и армирования

Подготовительные работы перед бетонированием допускается разделять на отдельные операции. Например, монтаж опалубки и вязка арматурного каркаса могут занимать несколько дней. При этом необходимо контролировать состояние материалов и конструкций. Опалубка должна сохранять проектное положение, арматура — предусмотренную геометрию, а основание — требуемые характеристики.

Перед заливкой проверяют размеры конструкции, защитный слой бетона, положение арматурных выпусков, прочность креплений опалубки и отсутствие загрязнений.

Бетонирование

Именно на этом этапе незапланированные остановки представляют наибольшую технологическую сложность. Если конструкция рассчитана на непрерывное бетонирование, поставку бетонной смеси, работу техники и численность бригады необходимо организовать так, чтобы обеспечить требуемый темп укладки. Разделение бетонирования на несколько этапов возможно только при соблюдении предусмотренных проектом и технологической документацией условий.

Уход за бетоном и последующие работы

После завершения заливки бетон должен набирать прочность в необходимых условиях. В этот период требуется защита от преждевременного высыхания, неблагоприятных температур и других воздействий. Перерыв перед демонтажем опалубки, гидроизоляцией, обратной засыпкой или возведением стен не считается нарушением сам по себе. Однако переход к следующей операции должен определяться фактическим состоянием конструкции и достижением требуемой прочности бетона.

Таким образом, строительство фундамента поэтапно допустимо, но продолжительность и условия остановок необходимо оценивать отдельно для каждой стадии работ.



Читайте также:

Сколько служит монолитный фундамент

и от чего зависит его долговечность



Технологические перерывы при бетонировании фундамента

Технологический перерыв при бетонировании — это интервал между укладкой отдельных порций или участков бетонной смеси. Его последствия зависят от продолжительности остановки, состояния ранее уложенного бетона и способа возобновления работ. Важно различать кратковременную паузу в процессе непрерывного бетонирования и остановку, после которой требуется устройство рабочего шва.

Перерыв до начала схватывания бетона

При послойном бетонировании следующую порцию смеси необходимо укладывать в пределах технологического интервала, позволяющего обеспечить требуемое объединение слоёв. Время начала схватывания зависит от состава бетонной смеси, применяемого цемента, добавок, температуры и других факторов. Поэтому универсального правила, согласно которому заливку всегда можно продолжить через два, три или четыре часа, не существует.

При организации работ учитывают:

  • свойства поставляемой бетонной смеси;
  • время её приготовления и доставки;
  • температуру смеси и окружающей среды;
  • скорость укладки и уплотнения;
  • требования технологической документации.

Если условия позволяют продолжить укладку до начала схватывания ранее уложенного слоя, бетонирование выполняют с соблюдением предусмотренной технологии уплотнения.

Что происходит, если бетон уже начал схватываться

После начала схватывания бетонная смесь постепенно теряет способность к переработке и формированию однородной структуры с новой порцией смеси. Попытка продолжить обычное послойное бетонирование без учёта состояния ранее уложенного бетона может привести к образованию нежелательной границы между слоями. При этом нельзя считать, что свежий бетон автоматически объединится с уже схватившимся в единую конструкцию.

Если допустимый технологический интервал превышен, необходимо оценить возможность продолжения работ с устройством рабочего шва. При непредусмотренной остановке решение принимают с участием ответственных специалистов и, при необходимости, проектировщика.



технологические перерывы в бетонировании фундамента

Читайте также:

Как проектировать монолитный фундамент

под нестандартные нагрузки (под бассейн, гараж, баню)



Рабочий и холодный шов: в чём разница

Эти понятия нередко используют как синонимы, хотя между ними есть важное различие.

Рабочий шов — граница между участками бетонирования, расположение и устройство которой предусмотрены проектом либо согласованы в установленном порядке. При правильном выполнении такой шов обеспечивает необходимую совместную работу участков конструкции.

Холодный шов — распространённое техническое обозначение границы, возникающей при укладке свежего бетона на ранее схватившийся или затвердевший бетон. Если такая граница не предусмотрена и не подготовлена надлежащим образом, она может стать дефектом.

Не всякий шов между этапами бетонирования ухудшает качество фундамента. Значение имеют его расположение, подготовка контактной поверхности, армирование и характер действующих усилий.

Ситуация Возможные последствия Что необходимо
Следующий слой уложен в пределах допустимого интервала Возможно обеспечить требуемое объединение слоёв Соблюдать технологию укладки и уплотнения
Бетонирование остановлено в предусмотренном месте Образуется рабочий шов Выполнить проектные требования к его устройству
Перерыв произошёл после начала схватывания Возможно образование непредусмотренной границы Оценить состояние бетона и согласовать продолжение работ
Новый бетон уложен на неподготовленную затвердевшую поверхность Возможны нарушения сцепления и передачи усилий Проверить качество соединения и необходимость дополнительных мероприятий

Особенно внимательно следует относиться к швам в местах значительных изгибающих и поперечных усилий, а также в конструкциях, испытывающих воздействие грунтовых вод.

Если бетонирование было прервано и ранее уложенный бетон успел затвердеть, продолжение работ требует оценки состояния конструкции и подготовки поверхности рабочего шва. В зависимости от проектных требований могут потребоваться удаление цементного молочка, очистка контактной поверхности и дополнительные мероприятия для обеспечения совместной работы участков бетона. Возобновлять заливку без учёта этих условий нельзя.

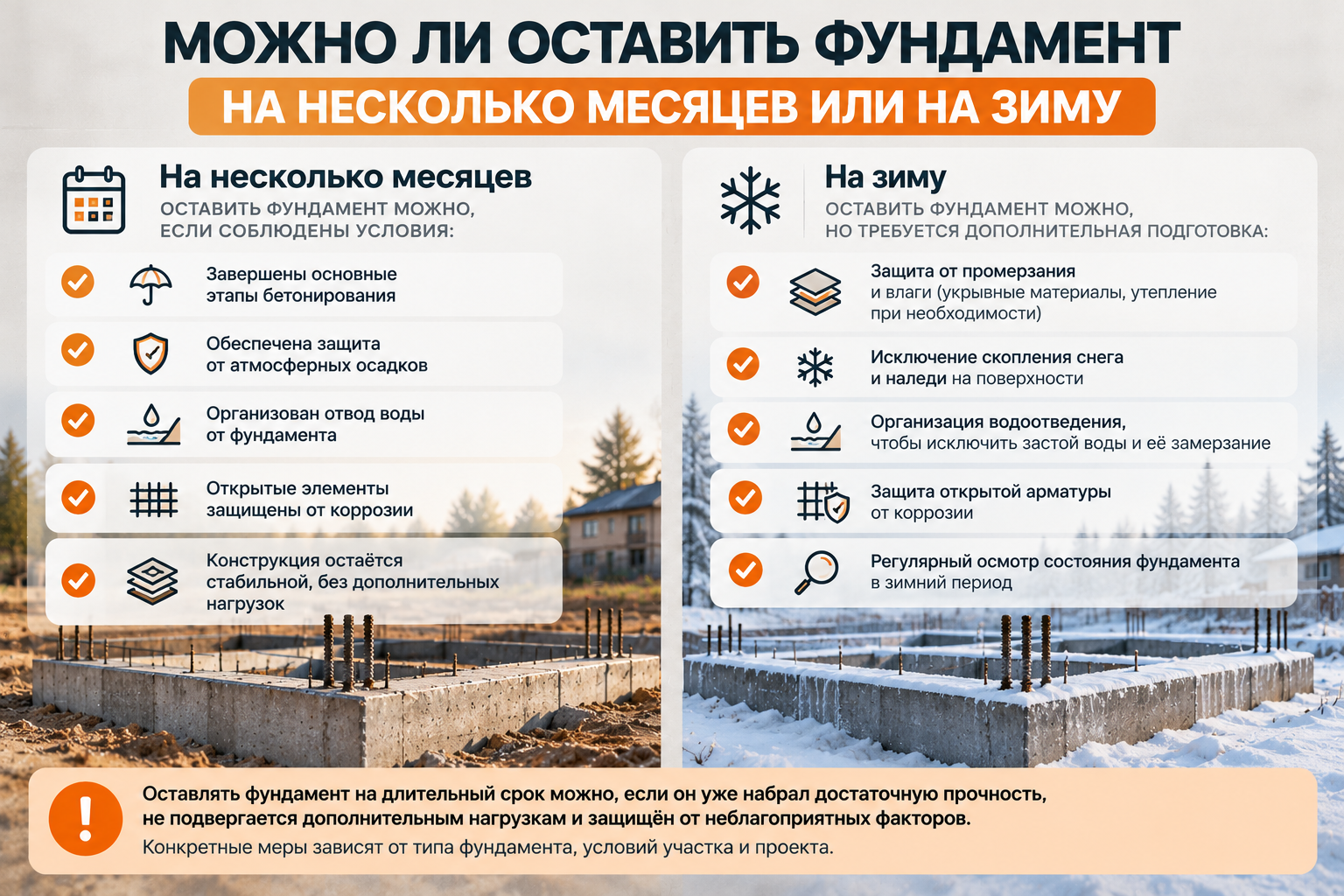

Можно ли оставить фундамент на несколько месяцев или на зиму

Строительство частного дома нередко распределяется на два сезона: осенью выполняют фундамент, а весной приступают к возведению стен. Такая последовательность возможна, однако готовый фундамент необходимо подготовить к периоду простоя.

Можно ли оставить фундамент без стен и перекрытий

Универсального срока, в течение которого фундамент может безопасно стоять без нагрузки, не существует. Продолжительность допустимого простоя зависит от типа конструкции, состояния грунтового основания, наличия гидроизоляции и условий окружающей среды.

Особенно важны следующие обстоятельства:

  • Тип грунта. Пучинистые грунты при промерзании и изменении влажности могут создавать неблагоприятные воздействия на фундамент.
  • Грунтовые воды. Их уровень и сезонные колебания влияют на условия эксплуатации подземных конструкций.
  • Конструкция фундамента. Плита, заглублённая лента и другие решения по-разному взаимодействуют с грунтовым основанием.
  • Степень готовности работ. Незавершённая конструкция может требовать дополнительных мер защиты.
  • Водоотведение. Скопление воды возле фундамента и в котловане повышает риск неблагоприятных воздействий.

Следовательно, вопрос «сколько может стоять фундамент без дома» правильнее рассматривать не с позиции количества месяцев, а с точки зрения условий сохранности конструкции.

Как законсервировать фундамент на зиму

Консервация фундамента — это комплекс мероприятий, направленных на сохранение его состояния до возобновления строительства.

В зависимости от проекта и условий участка могут потребоваться:

  1. Организация отвода поверхностных вод.
  2. Защита конструкций от длительного увлажнения.
  3. Выполнение предусмотренных гидроизоляционных мероприятий.
  4. Защита грунтового основания от неблагоприятного промерзания.
  5. Устройство временного или постоянного утепления, если оно необходимо по расчёту.
  6. Защита открытых арматурных выпусков и незавершённых элементов.
  7. Контроль состояния котлована, траншей и обратной засыпки.

Набор мероприятий зависит от конструкции и стадии готовности объекта. Например, необходимость обратной засыпки нельзя определять без учёта устойчивости фундаментных стен и последовательности строительства. Также не следует считать, что достаточно накрыть фундамент плёнкой. Такая мера сама по себе не решает вопросы водоотведения, промерзания грунта и сохранности основания.

Что проверить перед возобновлением строительства весной

После длительного перерыва желательно провести осмотр фундамента и прилегающей территории.

Чек-лист перед продолжением строительства

  1. Осмотреть бетонные поверхности на наличие трещин и повреждений
  2. Проверить состояние рабочих швов и сопряжений
  3. Убедиться в отсутствии признаков смещения или деформации конструкции
  4. Оценить состояние грунта и наличие скоплений воды
  5. Проверить сохранность гидроизоляции
  6. Осмотреть арматурные выпуски и незавершённые элементы
  7. Проверить состояние водоотведения и обратной засыпки
  8. При необходимости организовать инструментальное обследование

Если обнаружены значительные трещины, смещения или другие признаки повреждений, перед возведением стен необходимо установить их причины и оценить техническое состояние конструкции.



монолитный фундаментМонолитный фундамент для дома

с подвалом: особенности проектирования

и строительства



Основные ошибки при поэтапном строительстве фундамента

Поэтапное строительство позволяет гибко распределять работы, но ошибки в организации процесса могут привести к дополнительным расходам и необходимости исправления дефектов.

  1. Разделение заливки без проектного решения. Самостоятельный выбор границ бетонирования может привести к появлению рабочих швов в неподходящих местах. Правильнее определить технологическую последовательность заранее.
  2. Превышение допустимого интервала между укладкой слоёв. Если бетон начал схватываться, продолжение обычного послойного бетонирования может не обеспечить необходимую совместную работу слоёв.
  3. Неправильное расположение рабочего шва. Размещение шва без учёта характера усилий способно отрицательно повлиять на работу конструкции. Его положение должно быть обосновано.
  4. Недостаточная подготовка затвердевшей поверхности. Загрязнения, непрочные участки и цементное молочко могут препятствовать качественному соединению ранее уложенного и свежего бетона.
  5. Нарушение схемы армирования. Произвольное обрезание арматуры, изменение нахлёстов и расположения стержней недопустимы без согласования проектных изменений.
  6. Отсутствие ухода за бетоном. Даже при правильно организованной заливке недостаточная защита от высыхания, низких температур и других воздействий может ухудшить качество конструкции.
  7. Оставление незавершённого фундамента без защиты. Длительный простой при неблагоприятных грунтовых и погодных условиях способен привести к повреждениям основания и конструктивных элементов.

Общая причина большинства перечисленных ошибок — попытка изменить технологию непосредственно в процессе строительства, когда основные конструктивные решения уже приняты.



Когда поэтапное строительство оправданно, а когда лучше выполнить заливку за один раз

Поэтапное выполнение работ не обязательно означает снижение качества. В некоторых случаях разделение строительства на стадии технологически обоснованно и позволяет рационально организовать процесс. Однако необходимо различать организационные перерывы и разделение самой монолитной конструкции на отдельные участки бетонирования.

Строительная ситуация Рекомендация
Подготовительные работы занимают несколько дней Допустимо при обеспечении сохранности основания и материалов
Ленточный фундамент планируют заливать в два этапа Проверить проект и предусмотреть рабочие швы
Монолитную плиту хотят разделить на несколько заливок Предпочтительно организовать непрерывное бетонирование, если проектом не предусмотрено иное
Доставка бетона задержалась Оценить состояние ранее уложенной смеси и допустимость продолжения
Фундамент готов, но стены будут возводиться позже Обеспечить защиту конструкции на период простоя
Строительство переносится на следующий сезон Разработать необходимые мероприятия по консервации

Экономическая сторона также имеет значение. Разделение бетонирования на несколько этапов иногда кажется более удобным способом распределить расходы. Но дополнительные поставки бетона, повторная организация техники, подготовка рабочих швов и контроль качества могут увеличить общую стоимость работ.

Поэтому целесообразность поэтапной заливки необходимо оценивать ещё при подготовке строительного графика, а не после начала бетонирования.



Почему устройство монолитного фундамента лучше планировать заранее

Надёжность монолитного фундамента зависит не только от качества материалов, но и от организации строительного процесса. Даже правильно рассчитанная конструкция требует соблюдения последовательности работ, технологии армирования, укладки и уплотнения бетонной смеси.

Предварительное планирование позволяет определить необходимый объём бетона, согласовать график поставок, подготовить опалубку и арматурный каркас, обеспечить доступ строительной техники и предусмотреть действия на случай неблагоприятных погодных условий.

Особенно важно заранее решить вопрос с технологическими перерывами. Если проект допускает бетонирование отдельными участками, необходимо определить расположение рабочих швов и требования к их устройству. Если конструкцию предполагается заливать непрерывно, организация работ должна обеспечивать необходимый темп бетонирования.

Для частного застройщика такой подход помогает снизить вероятность незапланированных остановок, дополнительных затрат и необходимости исправления строительных дефектов.

Монолитные работы от Monolith.Moscow

Строительство фундамента требует точного соблюдения технологии на каждом этапе — от подготовки основания и армирования до бетонирования и ухода за готовой конструкцией. Специалисты Monolith.Moscow выполняют монолитные работы в Москве и Московской области с учётом проектной документации, конструктивных особенностей объекта и требований к качеству железобетона.

Профессиональная организация строительного процесса позволяет заранее продумать последовательность операций, избежать необоснованных технологических перерывов и обеспечить надёжную основу для будущего здания. Планируете строительство монолитного фундамента?

Обратитесь в Monolith.Moscow, чтобы обсудить особенности объекта и организацию предстоящих работ.

Заключение

Строить фундамент поэтапно можно, однако допустимость перерывов зависит от стадии работ, типа конструкции и требований проекта. Подготовительные операции, бетонирование и последующее возведение здания имеют разные технологические ограничения.

Наиболее ответственный этап — укладка бетонной смеси. Если монолитную конструкцию планируют бетонировать частями, расположение рабочих швов и способ их устройства необходимо определить заранее. Незапланированные остановки требуют отдельной оценки.

Длительный перерыв после завершения фундамента также возможен, но конструкцию и грунтовое основание необходимо защитить от неблагоприятных воздействий. Грамотное планирование позволяет избежать лишних расходов и сохранить проектные характеристики фундамента.



Часто задаваемые вопросы

Можно ли залить половину фундамента сегодня, а вторую завтра?

Да, если такое разделение предусмотрено проектом и обеспечивается правильное устройство рабочего шва. Произвольно делить монолитную конструкцию на две части нельзя. Особенно внимательно необходимо подходить к бетонированию фундаментных плит и участков с высокими расчётными усилиями.

Через сколько часов можно продолжать заливку бетона?

Универсального временного интервала нет. Он зависит от состава бетонной смеси, температуры, условий укладки и стадии схватывания ранее уложенного бетона. Если допустимый интервал для объединения слоёв превышен, продолжение бетонирования может потребовать устройства рабочего шва.

Можно ли заливать бетон поверх уже затвердевшего бетона?

Да, такая технология применяется при устройстве монолитных железобетонных конструкций. Однако поверхность затвердевшего бетона необходимо подготовить в соответствии с проектными и технологическими требованиями. Простая укладка новой смеси на старую поверхность без подготовки не гарантирует необходимого качества соединения.

Что делать, если бетон закончился во время заливки фундамента?

Необходимо зафиксировать место и время остановки, оценить состояние ранее уложенной смеси и возможность оперативного возобновления работ. Если допустимый технологический интервал превышен, дальнейшие действия следует согласовать с ответственным специалистом. Продолжать заливку без оценки образовавшейся границы между участками не рекомендуется.

Можно ли залить фундамент осенью, а строить дом весной?

Да, такой порядок строительства возможен. При этом необходимо учитывать свойства грунта, конструкцию фундамента, уровень грунтовых вод и климатические условия. На период простоя могут потребоваться водоотведение, защита от увлажнения, утепление и другие мероприятия по консервации.

Сколько времени фундамент может стоять без нагрузки?

Единого предельного срока нет. Правильно выполненный фундамент может находиться без возведения стен продолжительное время, если условия простоя соответствуют проектным предпосылкам и обеспечена его сохранность. Перед продолжением строительства после длительной остановки необходимо проверить состояние конструкции и основания.

Насколько публикация полезна?

Нажмите на звезду, чтобы оценить!

Средняя оценка 3 / 5. Количество оценок: 2

Оценок пока нет. Поставьте оценку первым.

    /  Напишите автору
    и мы свяжемся с вами в ближайшее время

    Добавить комментарий

    Вам также
    будет интересно:

    Оставьте заявку и получите консультацию и помощь нашего главного инженера,

    чтобы выбрать объективный фунамент для вашего дома!



      /  Оставьте заявку по форме ниже.
      и мы свяжемся с вами в ближайшее время

      Свяжитесь
      со специалистами
      Монолит
